22/07/2025
¡Soletanche Bachy Fondations Spéciales está construyendo las cimentaciones del Digital Realty MRS5 en Marsella!
Después de haber participado en 2021 en la construcción de las cimentaciones del centro de datos MRS4, Soletanche Bachy Fondations Spéciales regresa cuatro años más tarde al sitio del Gran Puerto Marítimo de Marsella para continuar la aventura con el proyecto MRS5.
El objetivo: construir las cimentaciones del futuro centro de datos de Digital Realty en Marsella.
El proyecto MRS5: Transformar un sitio histórico en una vitrina tecnológica
Este proyecto tiene como objetivo transformar un terreno industrial abandonado de los años 60 en una infraestructura digital de vanguardia: un centro de datos de nueva generación implantado en un terreno de una hectárea. En este contexto, Soletanche Bachy Fondations Spéciales aporta su experiencia para realizar las cimentaciones de este futuro centro de datos.
La experiencia de SBFS frente a importantes desafíos técnicos
Las infraestructuras de los centros de datos presentan importantes restricciones técnicas: el peso de los equipos, requisitos de estabilidad y tolerancias milimétricas en las cimentaciones.
El sustrato marsellés del Oligoceno Stampiense, particularmente duro, requiere técnicas de perforación específicas.
Las estructuras prefabricadas de pilares y vigas pueden transmitir cargas de hasta 700 toneladas, con exigencias estrictas de empotramiento y tolerancias de excentricidad, especialmente en pilotes con cota de coronación baja.
Gracias a su experiencia y dominio del proceso STARSOL®, los equipos diseñaron una solución optimizada que garantiza estabilidad y rendimiento.

El pliego de condiciones exigía el uso de hormigón de baja huella de carbono, con una reducción de al menos un 29% en las emisiones de CO₂ respecto al hormigón estándar CEM I. Soletanche Bachy Fondations Spéciales superó este objetivo al proponer una fórmula innovadora que permite una reducción del 50% de las emisiones de CO₂, gracias al apoyo del laboratorio de materiales de Soletanche Bachy.
Además, todos los equipos utilizados en la obra funcionan con biocarburante HVO, con un consumo total de 29.200 litros.
Algunas cifras clave

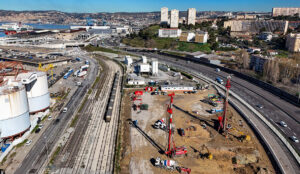

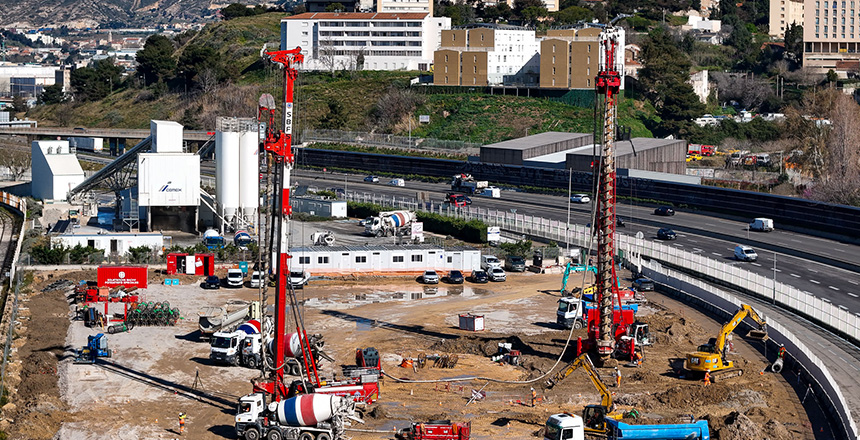

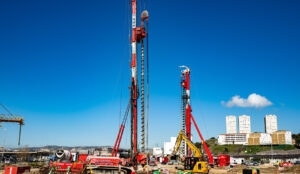

Se desplegaron dos perforadoras, la F3500 y la HR300, para realizar:
- 597 pilotes de diámetros 520 mm y 1020 mm
- 600 m² de sostenimiento mediante pantallas de pilotes secantes y formaciones lutecianas autoestables, a profundidades de entre 3 y 5 metros
